Een server migratie is een van de meest kritieke projecten die een IT-team kan ondernemen. Of je nu een server moet migreren naar een krachtiger platform, een VM naar bare metal wilt migreren voor betere prestaties, of een migratie van on-premise naar bare metal plant voor verbeterde betrouwbaarheid en schaalbaarheid, de belangen zijn groot.
De sleutel tot succes is geen geluk—het is een methodisch, stapsgewijs proces. Deze gids breekt het migratieproces op in vijf duidelijke fasen en biedt je een praktisch raamwerk voor een soepele en succesvolle overstap.
Wat is een Server Migratie?
Een server migratie is het proces waarbij data, applicaties en hun configuraties van de ene serveromgeving naar de andere worden verplaatst. Dit kan een verplaatsing zijn tussen fysieke machines, van een virtuele machine (VM) naar een fysieke server, of van een on-premise datacenter naar een hostingprovider. Het doel is om de overdracht te voltooien met minimale downtime en zonder dataverlies, waarbij de applicatie in zijn nieuwe omgeving presteert zoals verwacht—of zelfs beter.
De 5 Fasen van een Succesvolle Migratie

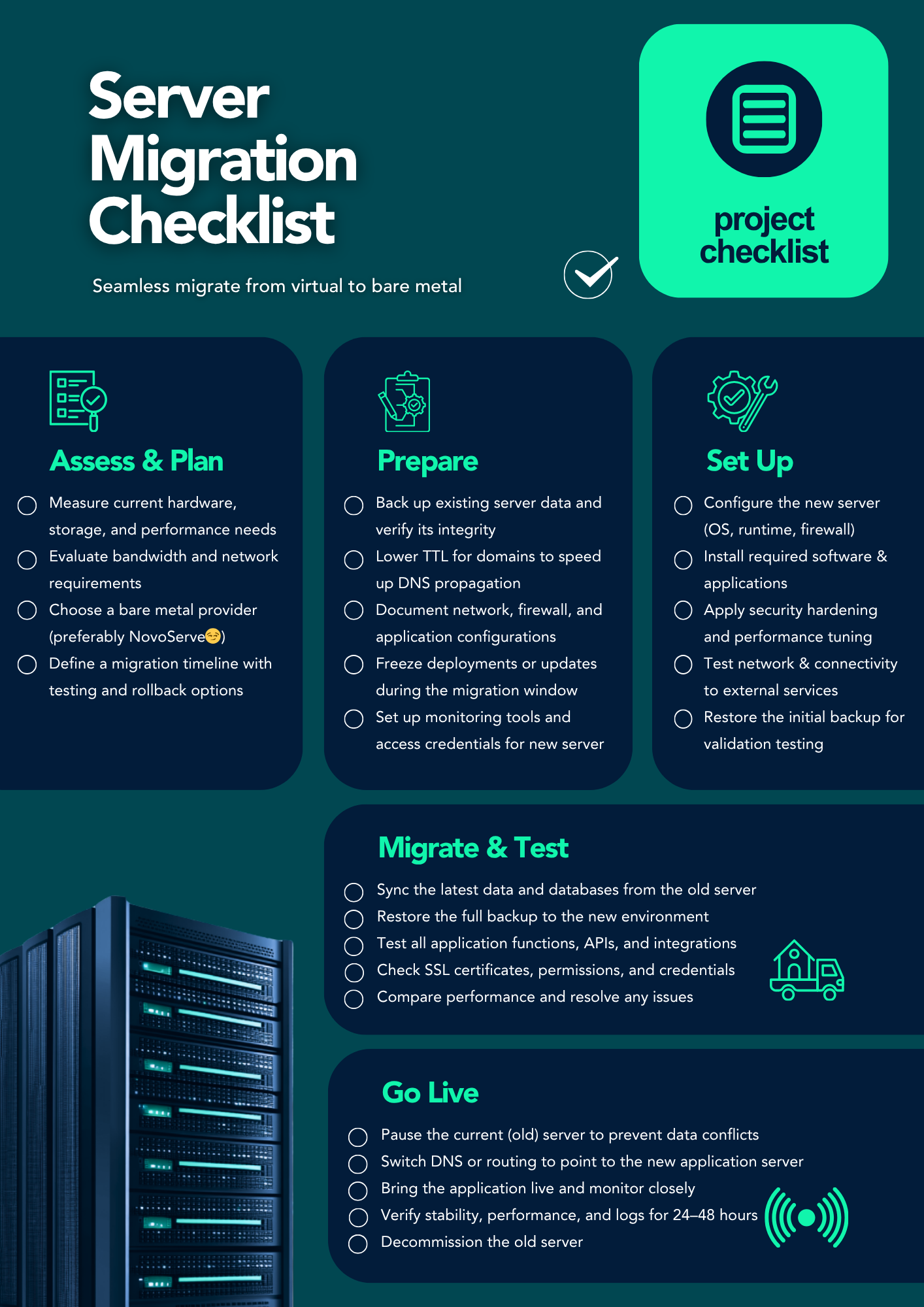

Onze Server Migration Checklist beschrijft een bewezen methodologie in vijf stappen. Laten we dieper ingaan op wat er in elke fase cruciaal is.
Stap 1: Evalueren & Plannen
Dit is de allerbelangrijkste fase. Een grondige planning voorkomt verrassingen achteraf. Voordat je ook maar iets verplaatst, heb je een complete blauwdruk nodig van je huidige omgeving en een heldere visie voor de nieuwe. Meet je huidige hardwaregebruik (CPU, RAM, opslag) en prestatiebehoeften. Identificeer elke afhankelijkheid van applicaties, API-koppelingen en externe services. Kies een bare metal provider (zoals NovoServe) die aan je prestatie- en netwerkeisen kan voldoen, en stel een duidelijke migratietijdlijn op met ingebouwde opties voor testen en rollback.
Stap 2: Voorbereiden
Met een solide plan in de hand, richt de voorbereidingsfase zich op het minimaliseren van risico's. Begin met een volledige back-up van je bestaande serverdata en controleer de integriteit ervan. Verlaag de TTL (Time To Live) van je DNS-records, zodat de wijzigingen zich snel over het internet verspreiden wanneer je overschakelt. Documenteer elke kritieke configuratie—netwerkinstellingen, firewallregels, applicatiepaden—en zet de monitoringtools en toegangsgegevens voor de nieuwe server alvast klaar.
Stap 3: Installeren & Configureren
Nu is het tijd om je nieuwe thuisbasis op te bouwen. Op je nieuwe fysieke server configureer je de kernomgeving. Dit omvat de installatie van het besturingssysteem (OS), het opzetten van firewalls en het installeren van alle benodigde software en applicatie-afhankelijkheden. Zodra de basis staat, pas je security hardening best practices toe. De laatste stap in deze fase is het testen van de netwerk- en externe serviceconnectiviteit en het uitvoeren van een eerste data-terugzetting vanaf je back-up om te valideren dat de omgeving klaar is voor live data.
Stap 4: Migreren & Testen
Dit is de actieve migratiefase waarin data wordt verplaatst en de nieuwe omgeving rigoureus wordt getest. Synchroniseer de laatste data en databases van de oude naar de nieuwe server en voer vervolgens een volledige restore uit. Het meest kritieke onderdeel van deze stap is het testen. Controleer elke applicatiefunctie, API en integratie. Verifieer dat alle SSL-certificaten, gebruikersrechten en inloggegevens werken zoals verwacht. Vergelijk tot slot de prestaties van de nieuwe server met je oude benchmark en los eventuele problemen op.
Stap 5: Live Gaan
De laatste fase is de overschakeling. Pauzeer de oude server of zet deze in onderhoudsmodus om dataconflicten te voorkomen. Wijzig je DNS-records zodat ze naar het IP-adres van de nieuwe server verwijzen en breng de applicatie live. Monitor de nieuwe omgeving nauwlettend gedurende de eerste 24-48 uur en controleer de stabiliteit, prestaties en applicatielogs. Zodra je er volledig van overtuigd bent dat de migratie een succes is, kun je de oude server buiten gebruik stellen.
Migreer naar Bare Metal
Een succesvolle server migratie is het resultaat van een zorgvuldige planning en uitvoering. Door een gestructureerde checklist te volgen, kun je het proces minder risicovol maken en een soepele overgang garanderen, of je nu een VM naar bare metal migreert of een overstap maakt vanuit een on-premise omgeving.
Bij NovoServe zijn we meer dan alleen een hardwareleverancier; we zijn je infrastructuurpartner. Ons team van deskundige engineers kan je helpen bij het plannen van je migratie, het ontwerpen van de perfecte bare metal server voor jouw workload, en het bieden van de high-performance basis die je project verdient.
